Conservation du bâti
Sans intervention, les dégradations risquent de se poursuivre derrière l’enduit. Le chantier vise à traiter leur origine et à préserver la solidité de la façade.
RAVALEMENT & REPRISE DE STRUCTURE
Nature des interventions,
calendrier prévisionnel
et organisation dans l’immeuble.

OBJET DES TRAVAUX

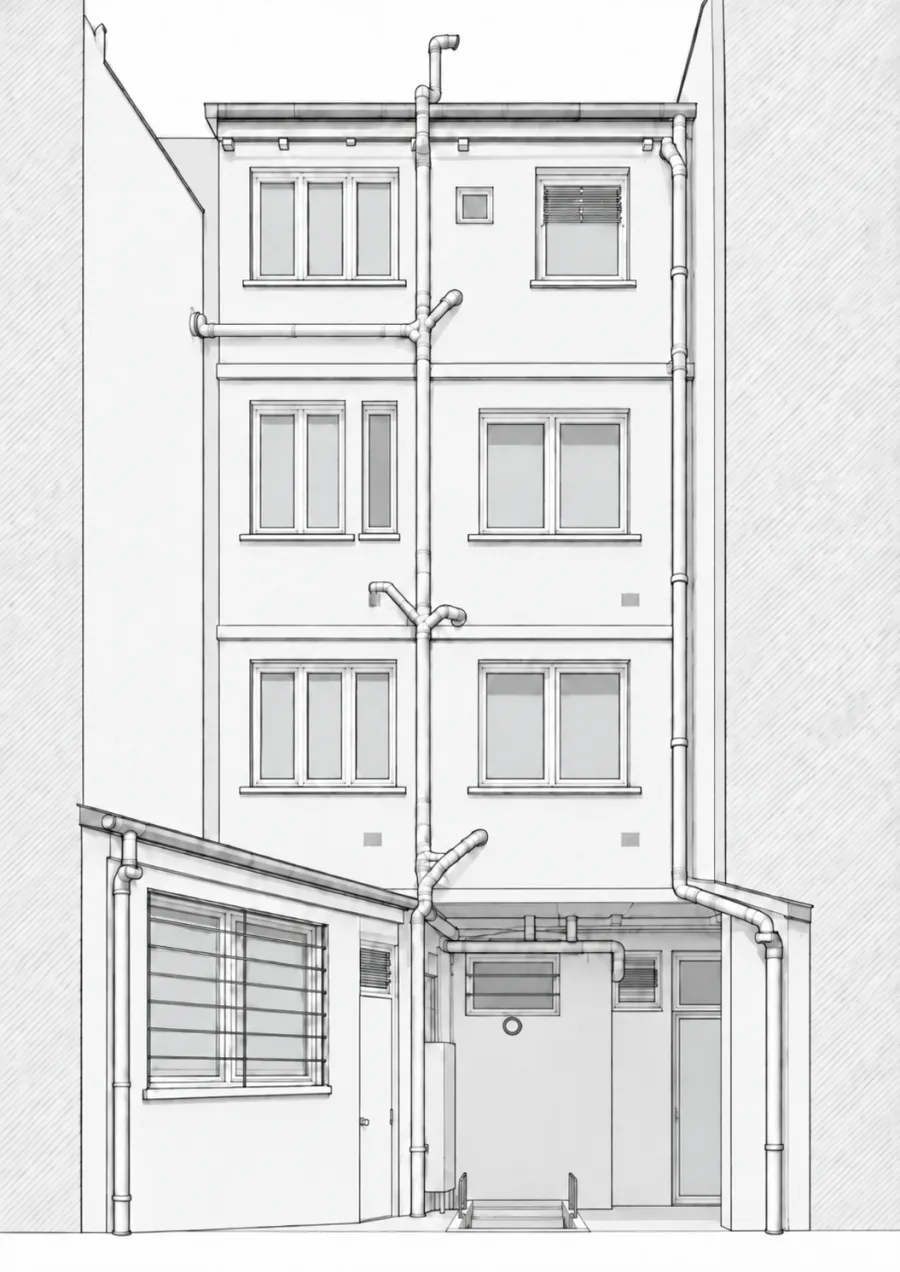

La façade arrière comporte une ossature ancienne en bois, recouverte d’un enduit ciment. Des fissures ont laissé pénétrer l’eau de pluie, notamment sous l’effet du vent. Avec le temps, ces infiltrations ont dégradé le bois et fragilisé la structure.
Sans intervention, les dégradations risquent de se poursuivre derrière l’enduit. Le chantier vise à traiter leur origine et à préserver la solidité de la façade.
Le retrait de l’enduit permettra de mettre le bois à nu. Les zones dégradées seront dégagées pour examiner son état, évaluer les dommages et définir les reprises nécessaires.
Après la dépose du conduit amianté et la purge, les bois seront réparés selon les constats. La façade sera ensuite remise en état avec une isolation thermique extérieure.
Échafaudage et plateforme : accès à la façade, installation des sas de désamiantage, puis stockage temporaire des gravats.
Dates communiquées par le syndic.
La suite des travaux dépendra de l’état de la structure après ouverture.
PRÉPARATION
Constaté le 11 septembre.
INTERVENTION PRÉVUE
Dépose du conduit amianté prévue.
À PARTIR DU 21 SEPTEMBRE
Purge des façades par CT Construction, pour environ deux semaines. Bruit, poussière et vibrations attendus.
Intervention ciblée au rez-de-chaussée sur cour, pour dégager le portique.
Passage de M. Tock, ingénieur structure.
Évaluation et chiffrage des reprises nécessaires.
Inspection par caméra par IMMEAU. Caves ouvertes et accès aux logements du rez-de-chaussée nécessaires.
Organisation pendant les travaux
et points restant à préciser.
Un étaiement intérieur pourra être nécessaire selon l’état des bois découverts ; il n’est pas systématique au démarrage. Une information suffisamment en amont du syndic permettra d’organiser les accès sereinement.
Le local sera démoli. Son éventuelle reconstruction et l’emplacement provisoire des bacs restent à préciser. Cette réorganisation pourrait aussi permettre l’ajout d’un bac de tri et de poubelles de plus grande capacité.
Par précaution pendant la présence de l’échafaudage, gardez les fenêtres fermées en cas d’absence. Son accès est interdit aux résidents. La cour doit rester dégagée et les zones de travaux ne sont pas accessibles.
Le 7 octobre dès 8 h, l’inspection du collecteur nécessite l’ouverture des trois caves et la présence des habitants du rez-de-chaussée, ou une clé confiée à un voisin.
CONTACTS
Julie Laverne 06 22 16 75 06
Christel Kaplon 07 87 25 82 54
contact.ckimmo@gmail.comArchitecte · Maîtrise d’œuvre
01 44 84 79 94agence@igor-fernandez-architecte.frMembre de la copropriété · Contact sur place
